Tiếp Theo Bài Trước Về Móng Nhà Tân Cổ Điển hôm nay chúng tôi viết tiếp về thi công vách tầng hầm, vách thang máy và đóng nắp tầng hầm nhà biệt thự tân cổ điển 4 tầng tại quận ninh kiều thành phố cần thơ
Hình ảnh thi công thép móng cho công trình biệt thự tân cổ điển
Sau khi làm xong thép sàn tầng hầm chúng ta tiến hành lắp dựng cột tép vách tầng hầm, như công trình này thép vách hầm là 2 lớp thép D10 dày a150 đai c cách 60cm 1 cái, chiều cao hầm là 3,2 mét do vậy phải tiến hành thi công mạch ngừng cho bê tông móng và bê tông vách tầng hầm băng băng cải nuóc sau khi lắp đặt hoàn thiện và hàn chân cơ ta tiến hành vệ sinh sạch xẽ để mời nghiệm thu và tiến hành đổ bê tông móng và nền tầng hầm

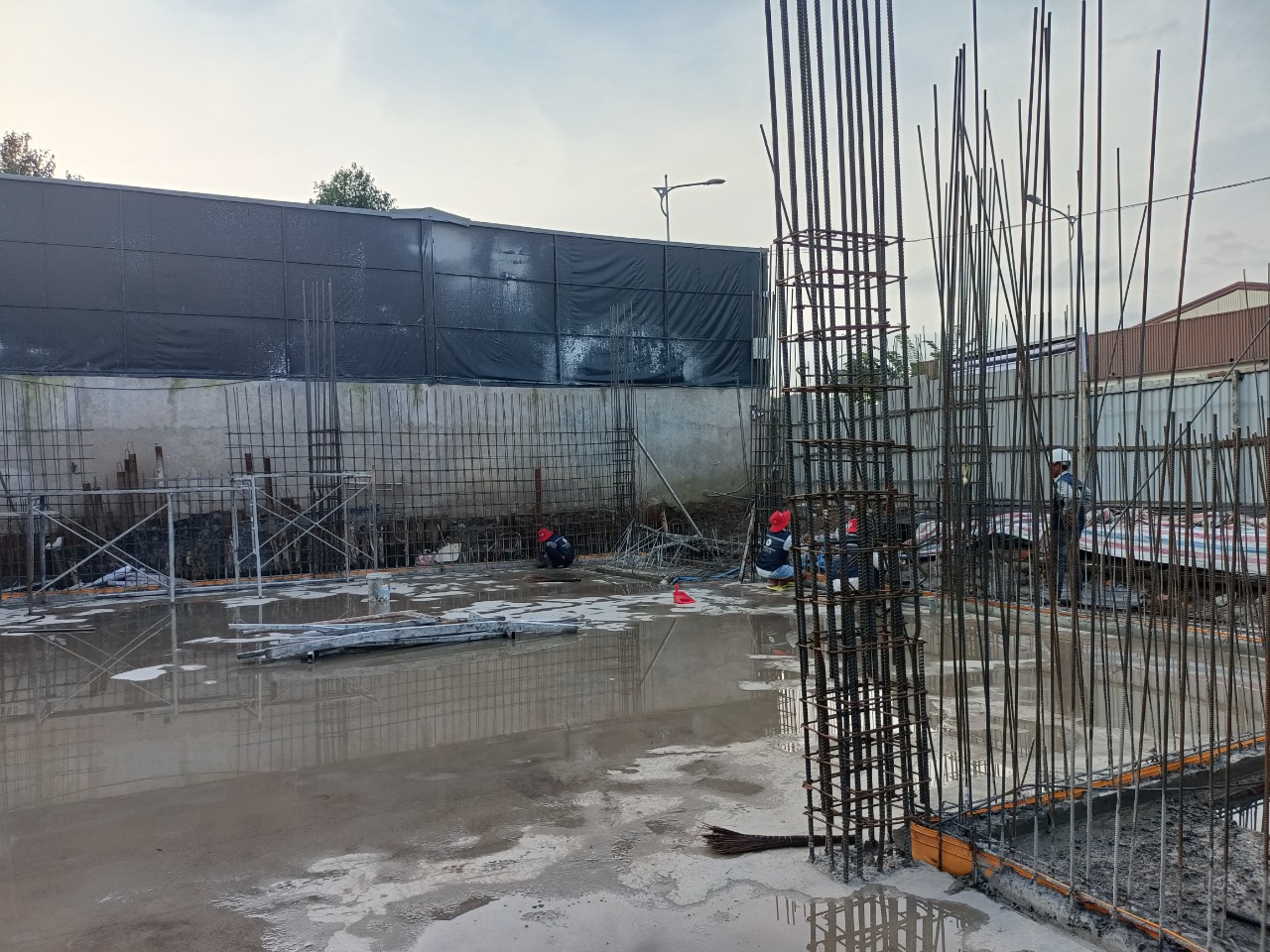

Công tác vệ sinh sau khi đổ bê tông
sau khi đổ bê tông xong chúng ta cần lưu ý công tác bảo dưỡng bê tông liên tục trong 3 ngày đầu vì móng nhà này cao 1000 sàn dày 250cm tổng 142m3 nên nhiệt từ bê tông toả ra rất lớn và chậm, công tác bảo dưỡng không được chú trọng có thể sinh ra các vết nứt
sang ngày thứ 2 sau khi đổ ta tiến hành tháo chân cơ, vệ sinh sạch sẽ, đục tạo nhám khu vực vách hầm và các vị trí chân cột, sau đó búng mực định vị vách hầm và tiến hành thi công sắt vách tầng hầm theo đúng bản vẽ được phê duyệt
3 ngày đầu sau khi đổ bê tông công tác bảo dưỡng luôn được coi trong

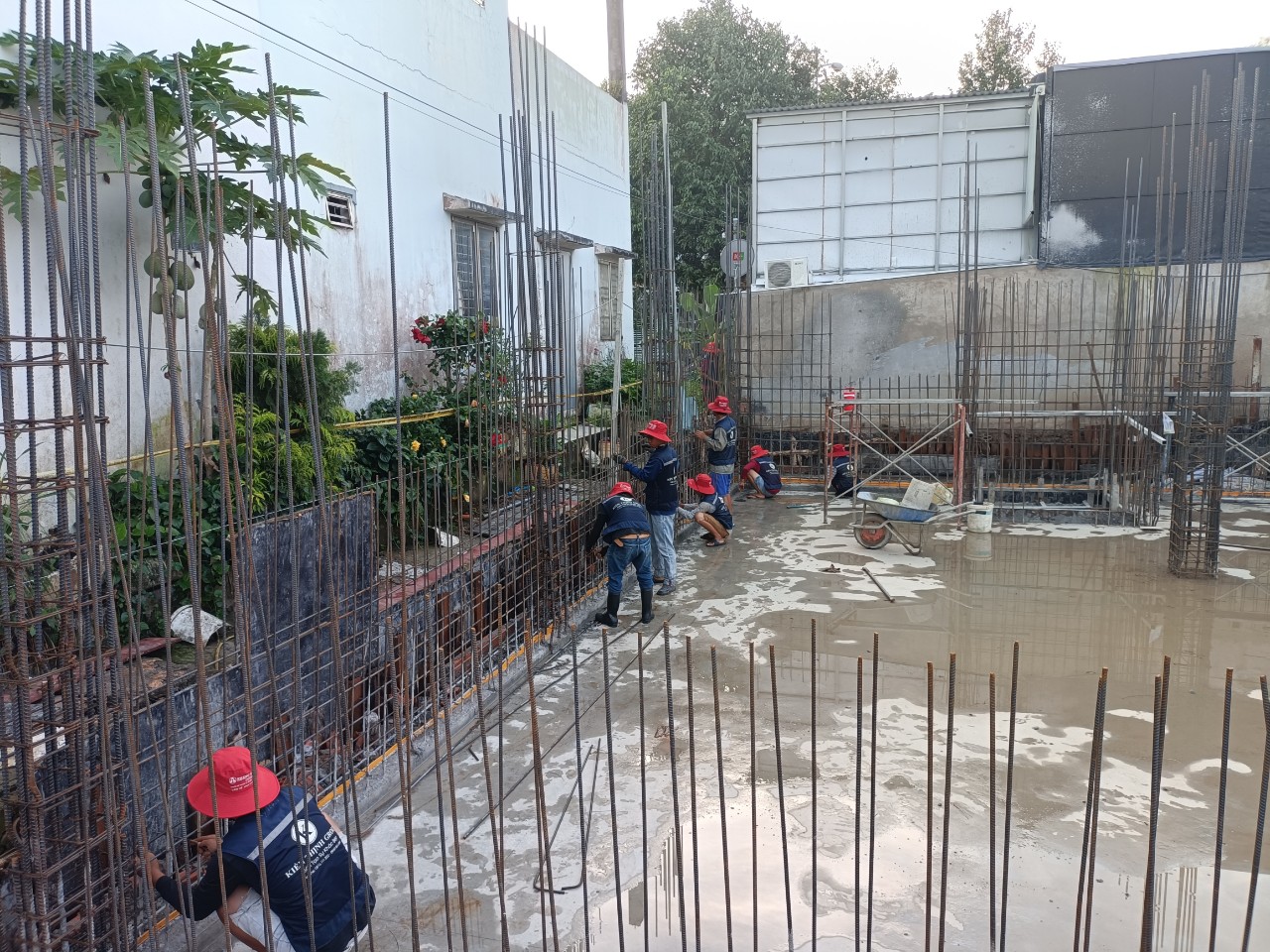

sau khi lắp dựng côt thép hoàn thiện tiến hành lắp cục kê thép theo đúng chiều dày lớp bê tông bảo vệ thường là 3cm, vệ sinh sạch xẽ tiến hành mời nghiệm thu thép vách tầng hầm để chuyển qua giai đoạn làm cột pha tầng hầm

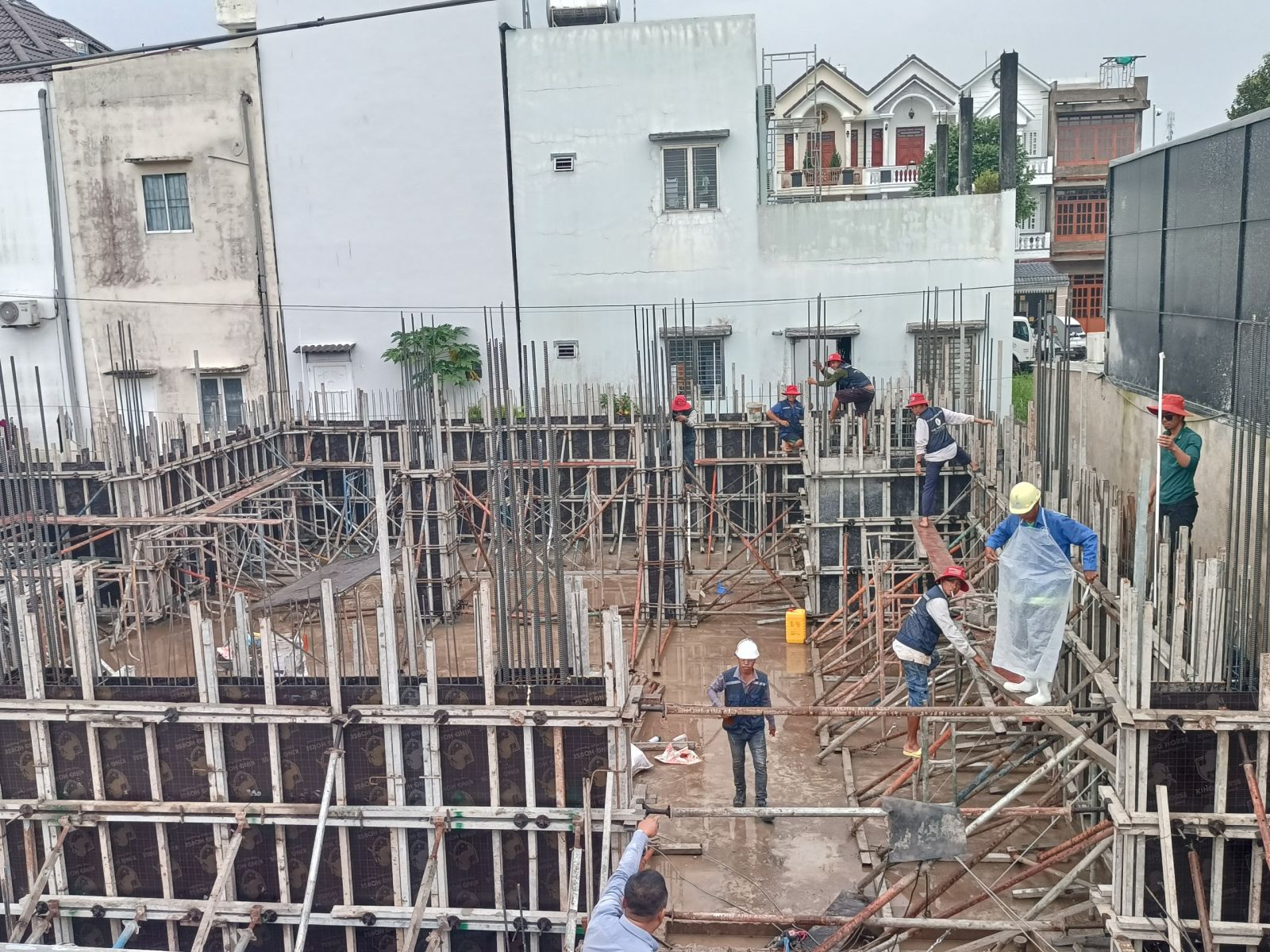

Nhân viên Newline tiến hành lắp dựng cốt pha vách tầng hầm

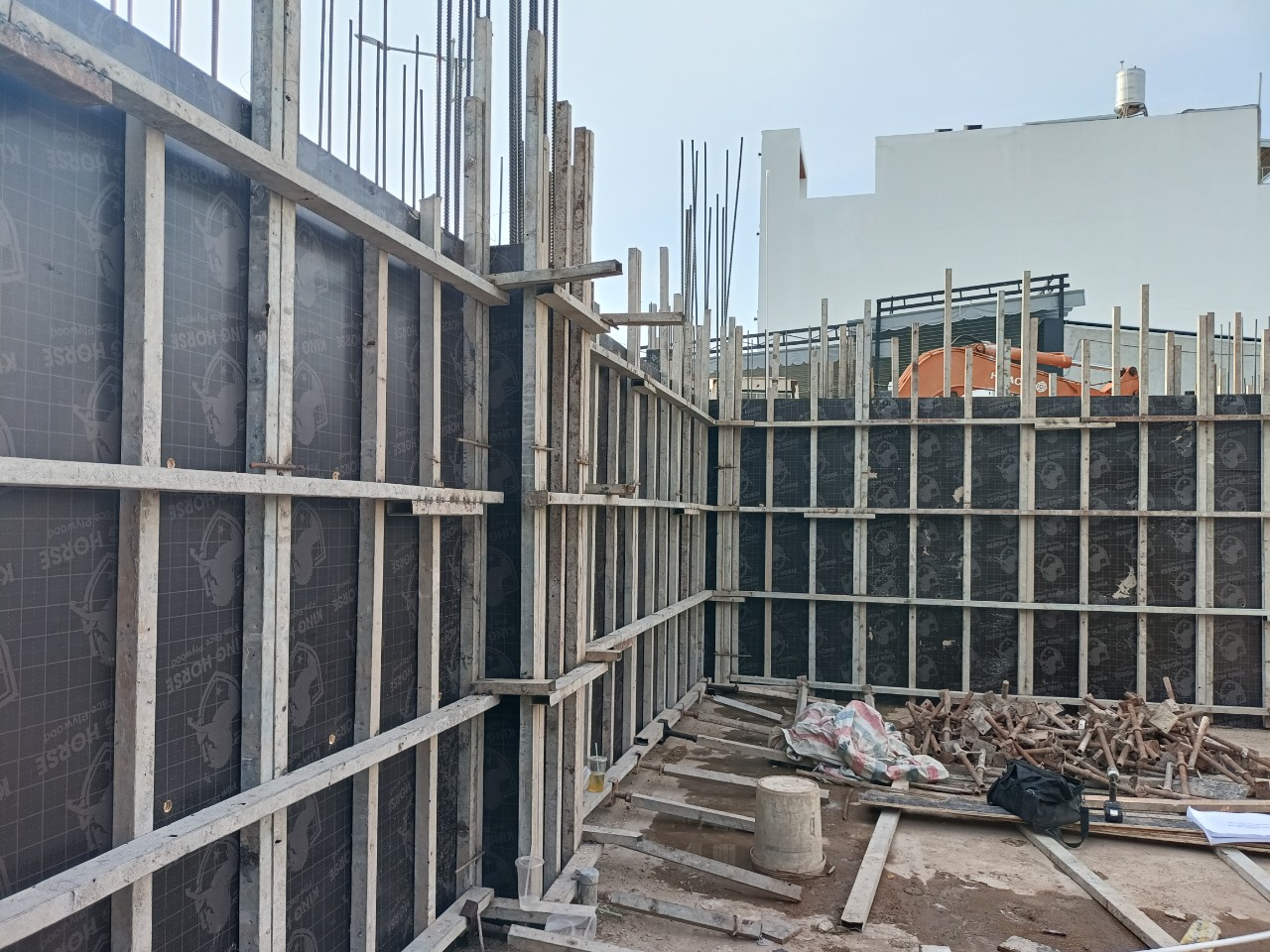

tiến hành lắp ván khuôn vào vách hầm theo đúng vị trí chân cơ và mực tim trục đã định vị ở dưới chân, công đoạn này cần độ chính xác và tỉ mỉ rất cao, sau đó tiến hành khoá chân vách tầng hầm
dùng xà gồ vuông 5 đan a600 tạo thành hệ khung xương cho cốt pha vách,

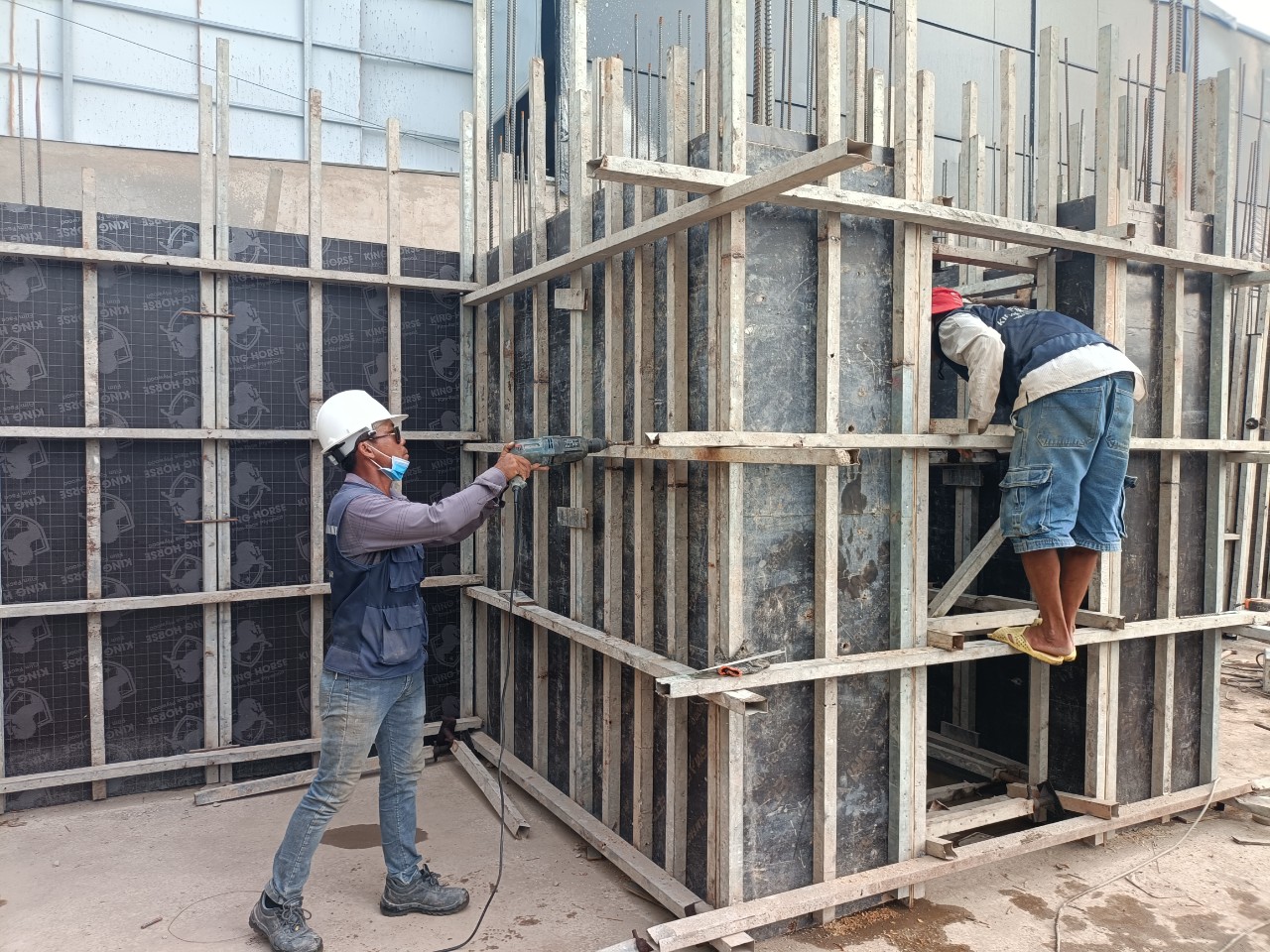

tiến hành định vị tim trục mặt trên và tiến hành công tác khoan xuyên ty và chống kéo cho vách. hết sức lưu ý vách nằm dưới nước nên bắt buộc phải trình biện pháp thi công xuyên ty và xử lý sau khi tháo cốt pha cho ty này, nó cũng là ngọn nguồn của thấm sau này

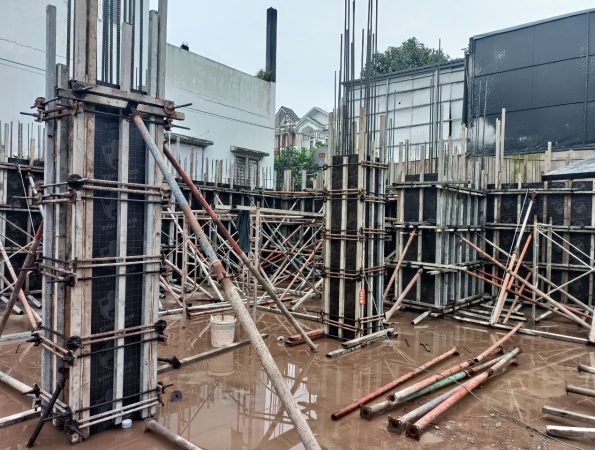

công tách chống hết sức quan trong. bạn làm kỹ thì khi đổ bê tông bạn dùi thoả mái mà không sợ bục cốt pha

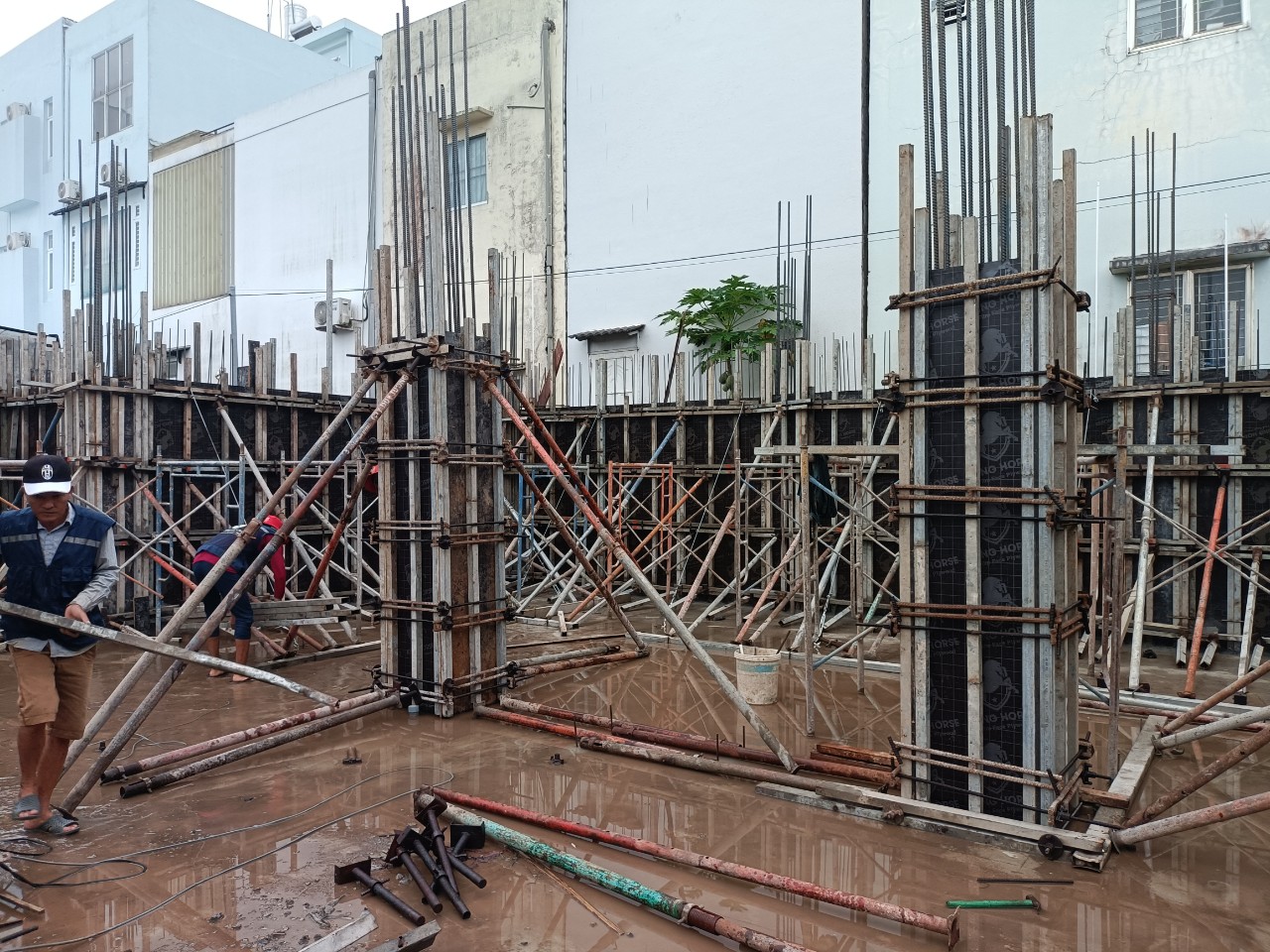

công tác thi công xuyên ty và chống vách trong, vách ngoài của công trình
sau khi hoàn thiện công tác cốt ha ta tiến hành vệ sinh sạch xẽ, kiểm tra lần cuối về tim trục, độ thẳng đứng của vách... tiến hành mời nghiệm thu để đổ bê tông vách, nhà này vách cao 2,7 mét nên chúng tôi đổ vách riên với dầm sàn nắp tầng hầm

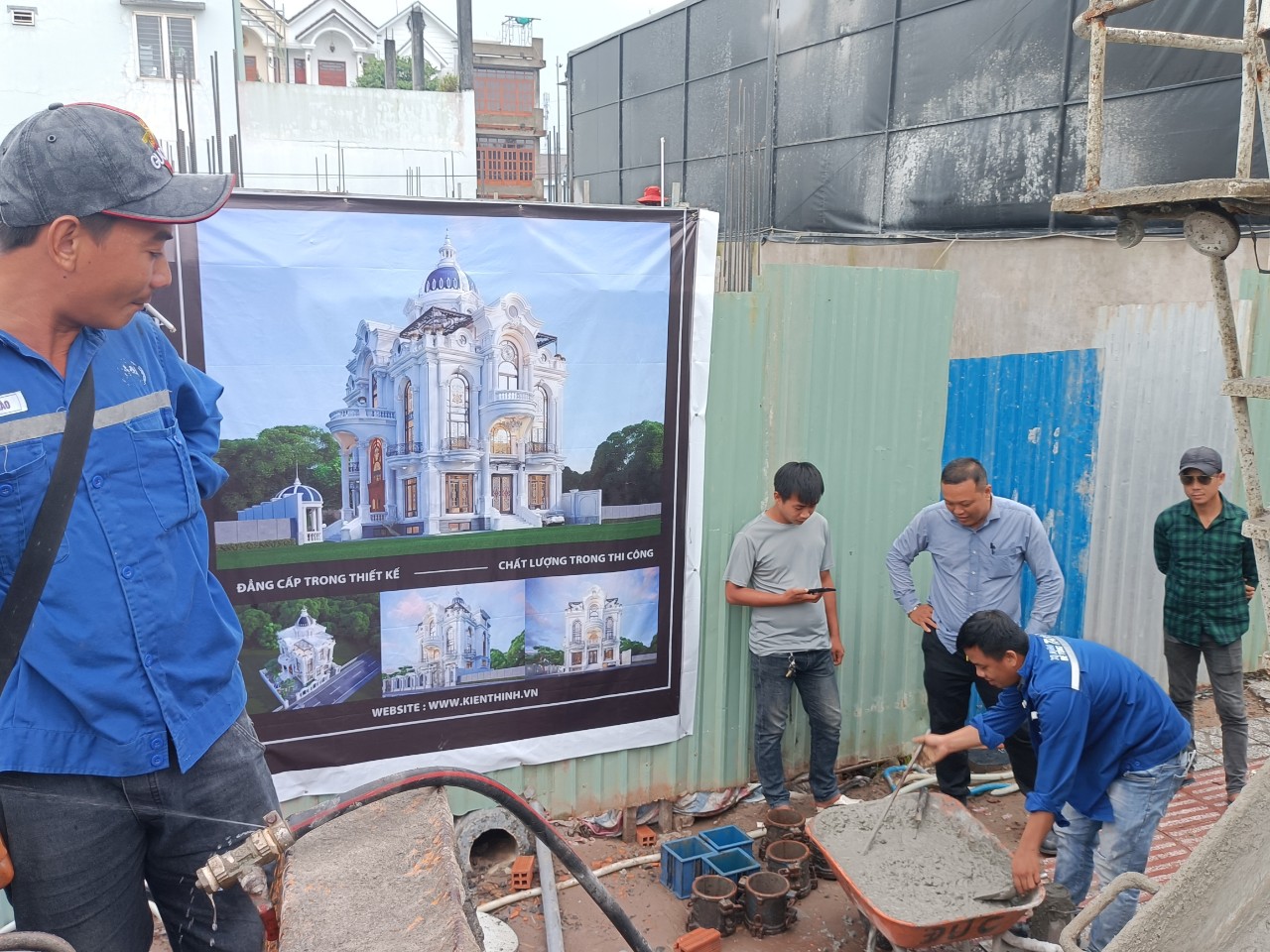

khi bê tông tới công trình chúng tôi cùng các bên và tư vấn giám sát tiến hành thi ngiệm bê tông như cấp phối, kiểm tra độ xụt, kiểm tra phiếu xuất xưởng và chì miêm phong... mọi công tác hoàn tất ký vào biên bản mới tiến hành cho phép đổ bê tông vách tầng hầm
trong công tác đổ bê tông vách tầng hầm có các lưu ý sau:
- mở các lỗ để kiểm tra bê tông và đầm dùi nhằm đảm bảo mọi vị trí được dùi kỹ càng và không bị tác bê tông sinh ta rỗ, bọng
- tưới latex kết dính giữa bê tông mới và bê tông cũ
- vệ sinh sạch sẽ
- bảo dưỡng bê tông sau khi đổ

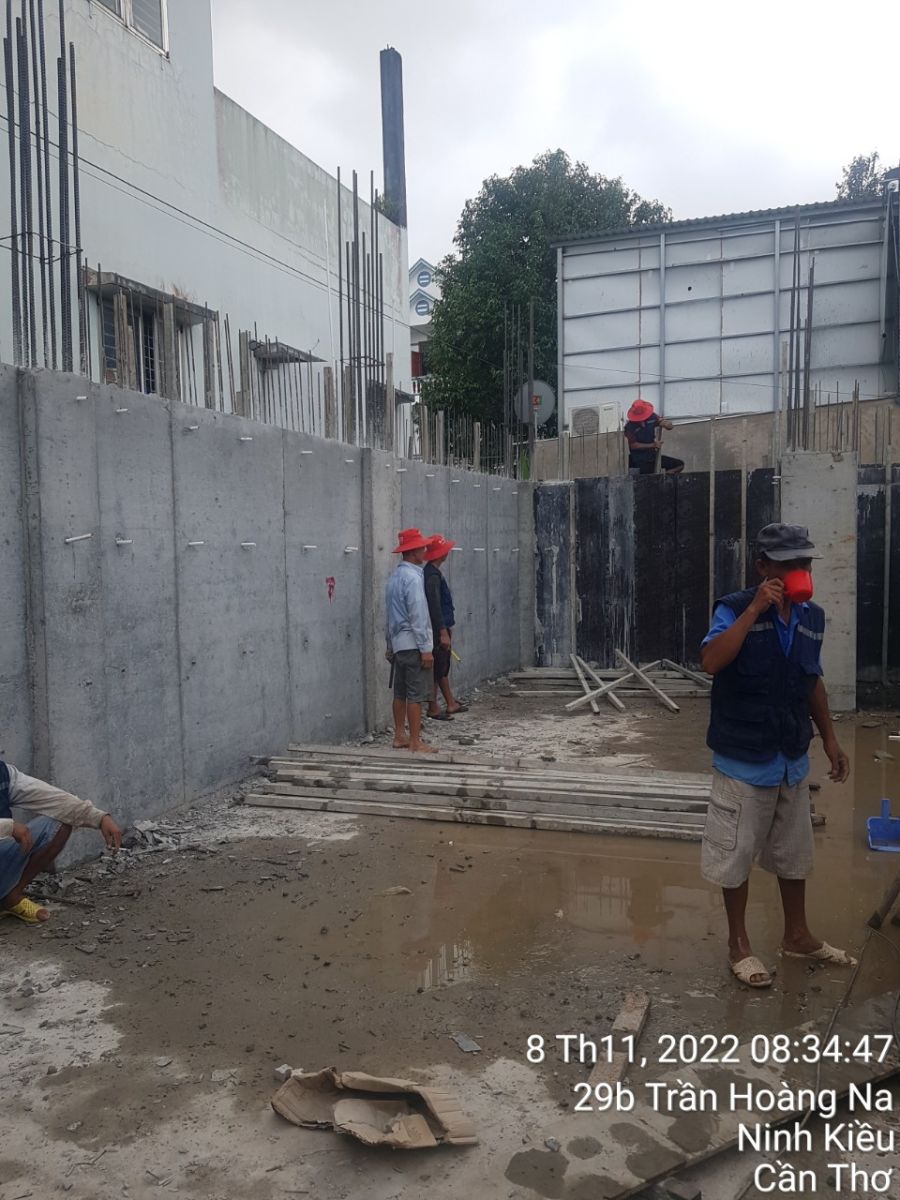

vách bê tông sau khi hoàn thiện và tháo cốt pha để tiến hành giai đoạn thi công tiếp theo
Quý khách hàng cần tư vấn hay thi công xin gọi cho chúng tôi 0915063679,
trân trọng cám ơn
Công Ty Tnhh Kiến Trúc Xây Dựng Newline
46/38 Đường Trần Thị Điệu Phường Phước Long B Thành Phố Thủ Đức
www.kientrucnewline.vn
Hotline: 0915063679
