công trình xây dựng có quy mô 1 tầng hầm, 4 tầng lầu, 1 mái marsand, 1 tum tròn trang trí và tum thang với tổng diện tích sàn sử dụng là 1680 m2
1 phần móng nhà
móng nhà được ép cọc ly tâm dự ứng lực D350 mác 800 với chiều sâu ép là 32 mét lực ép trên mỗi đầu cọc với Pmin 110 tấn và Pmax là 125 tấn
trong suốt quá trình ép cọc công ty chúng tôi tuân thủ đúng các quy trình thi công về ép cọc và giám sát thi công để đảm bảo mỗi cây cọc đều được làm đúng

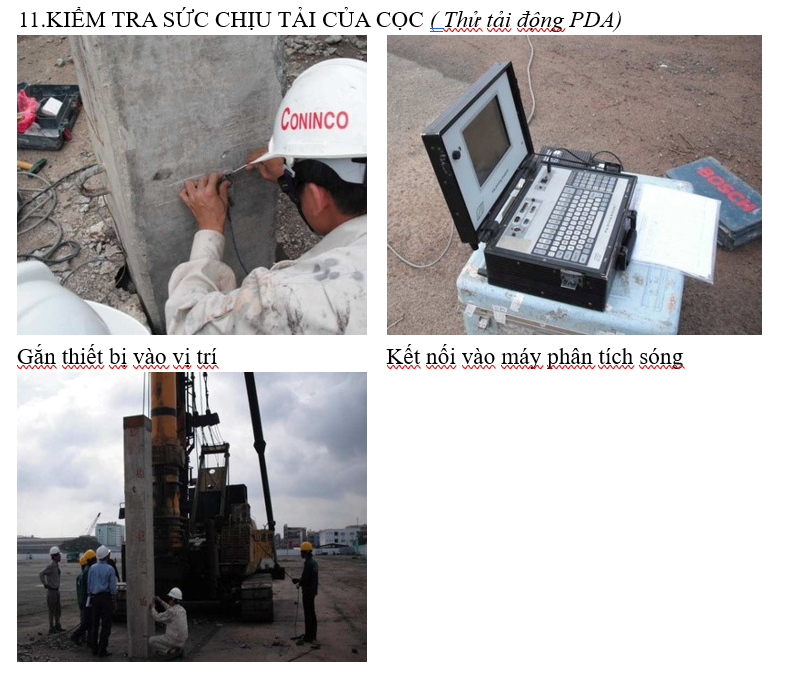

Sau khi ép xong toàn bộ cọc cho công trình với tổng 68 tim chiều dài ép thực tế lên đến 2200 mét, chúng tôi tiến hành kiểm tra ngâu nhiên 3 tim với phương pháp thử tải PDA để đánh giá và nghiệm thu hoàn thành công tác ép cọc để tiến hành chuyển giai đoạn đào móng nhà

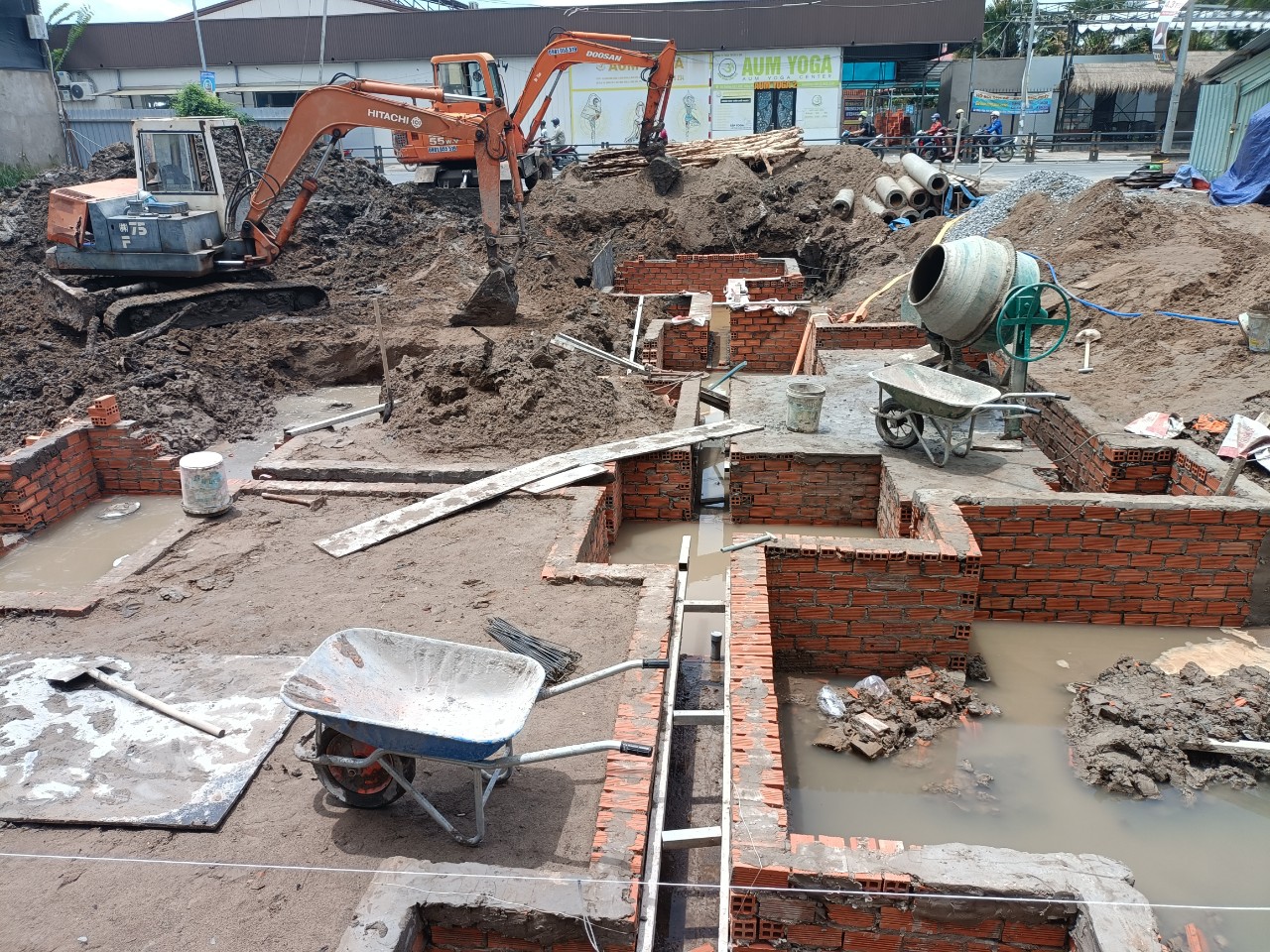

Đào móng cho nhà để thi công tầng hầm

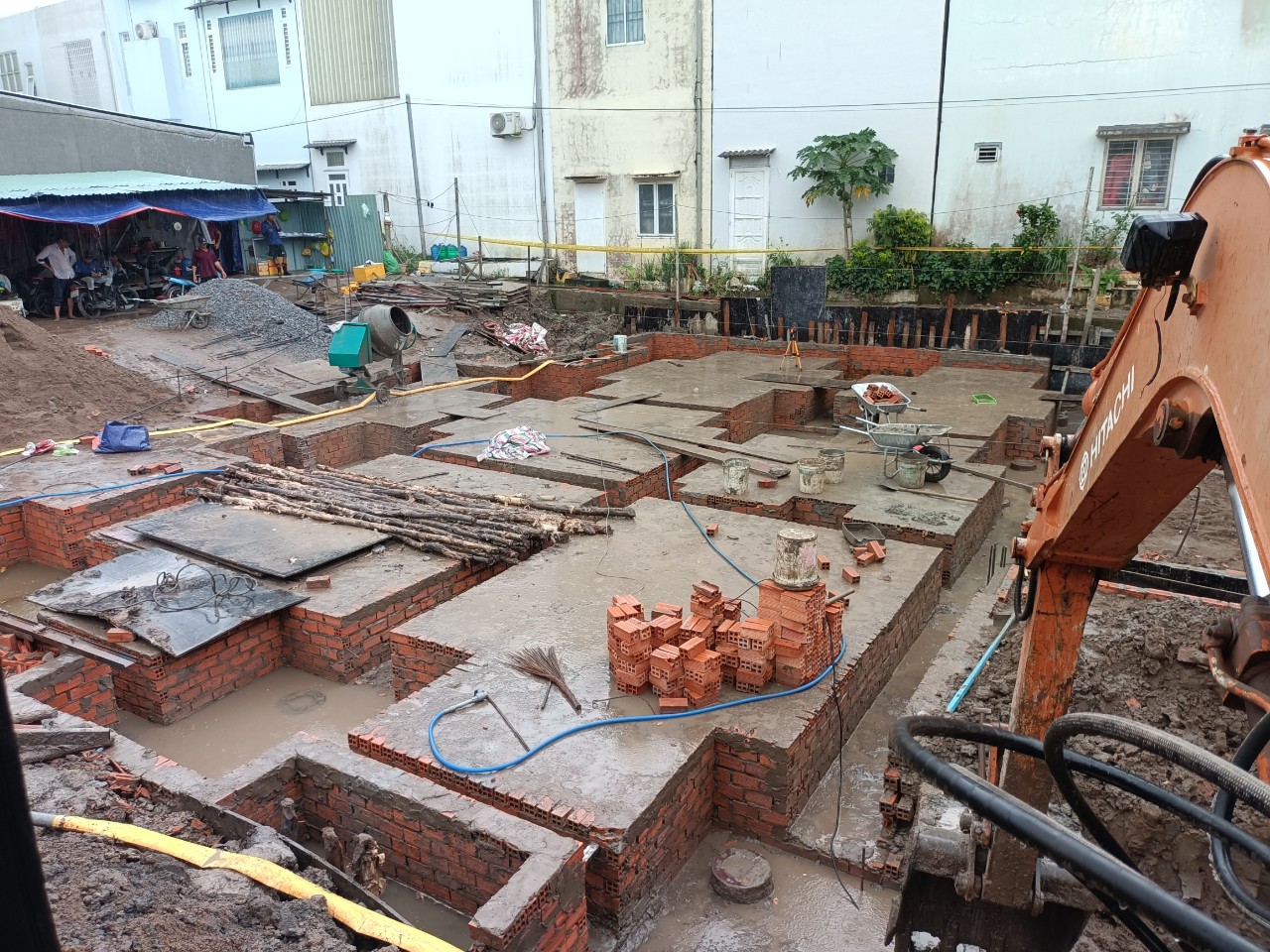

Móng đào đến đâu được chúng tôi tiến hành xây dựng hố móng đến đó, do móng và sàn tầng hầm được đổ chung 1 mẻ bê tông nên công tác xây hố móng và nền cho đáy sàn được chúng tôi quan tâm hết mức

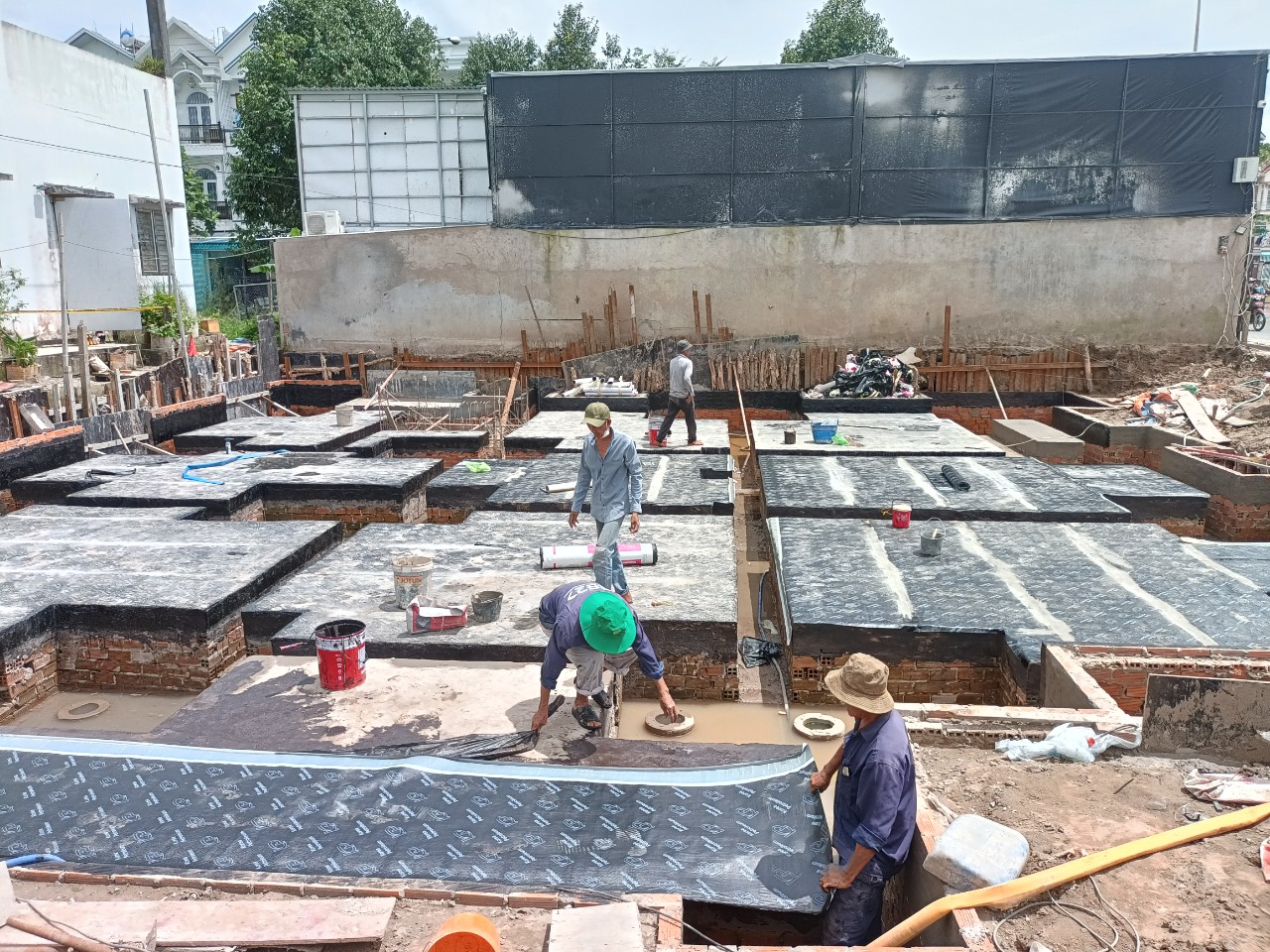

sau khi đào và xây xong toàn bộ hố móng và tiến hành đổ bê tông lót cho toàn bộ cấu kiện của công trình theo đúng thiết kế chúng tôi tiến hành công tác chống thấm cho đáy hầm

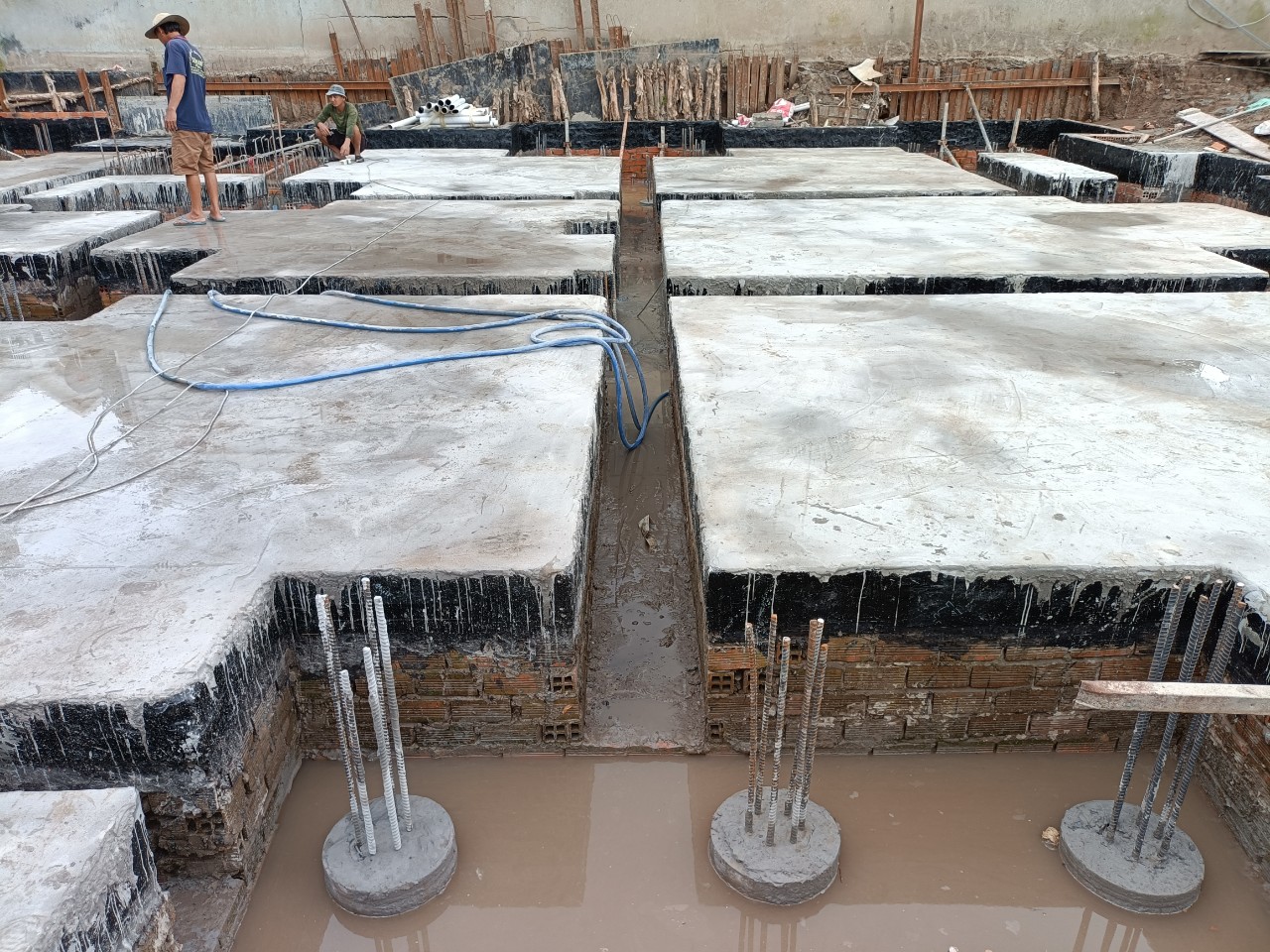

công tác này được làm rất tỷ mỉ với mục đích ngăn không cho nước xâm nhập vào cấu kiện bê tông cột thép. mục đích bảo vệ cốt thép bền vững trường tồn theo thời gian
Sau khi kiểm tra nghiệm thu hoàn thiện công tác chống thấm nền sàn tầng hầm chúng tôi tiến hành cán lớp vữa bảo vệ màng chống thấm, cái này khá cần thiết vì quá trình thi công sắt khó tránh khỏi sự tác động vào lớp màng chống thấm

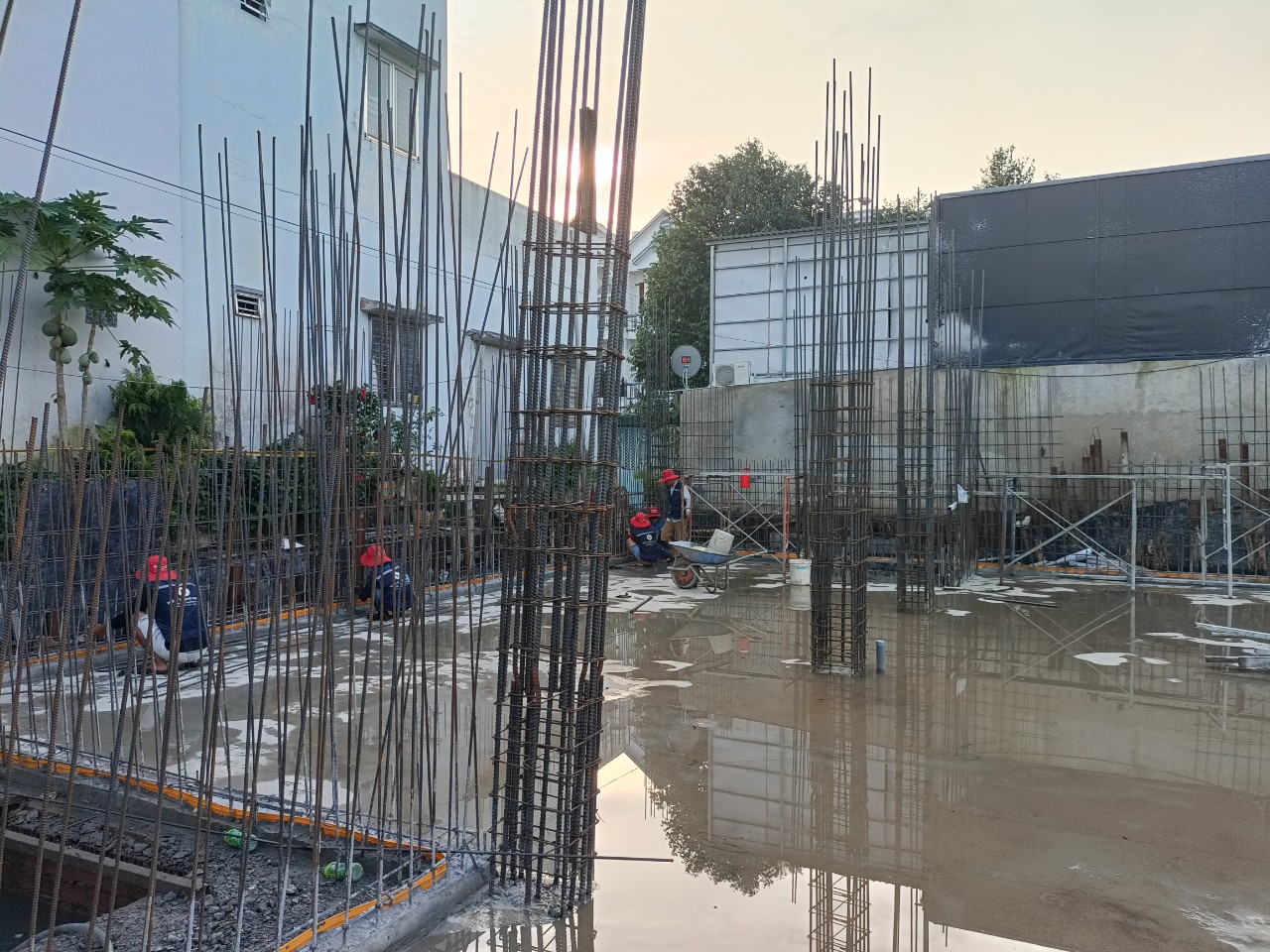

Tiến hành vệ sinh sạch sẽ nền và hố móng trước khi tiến hành lắp dựng cốt thép

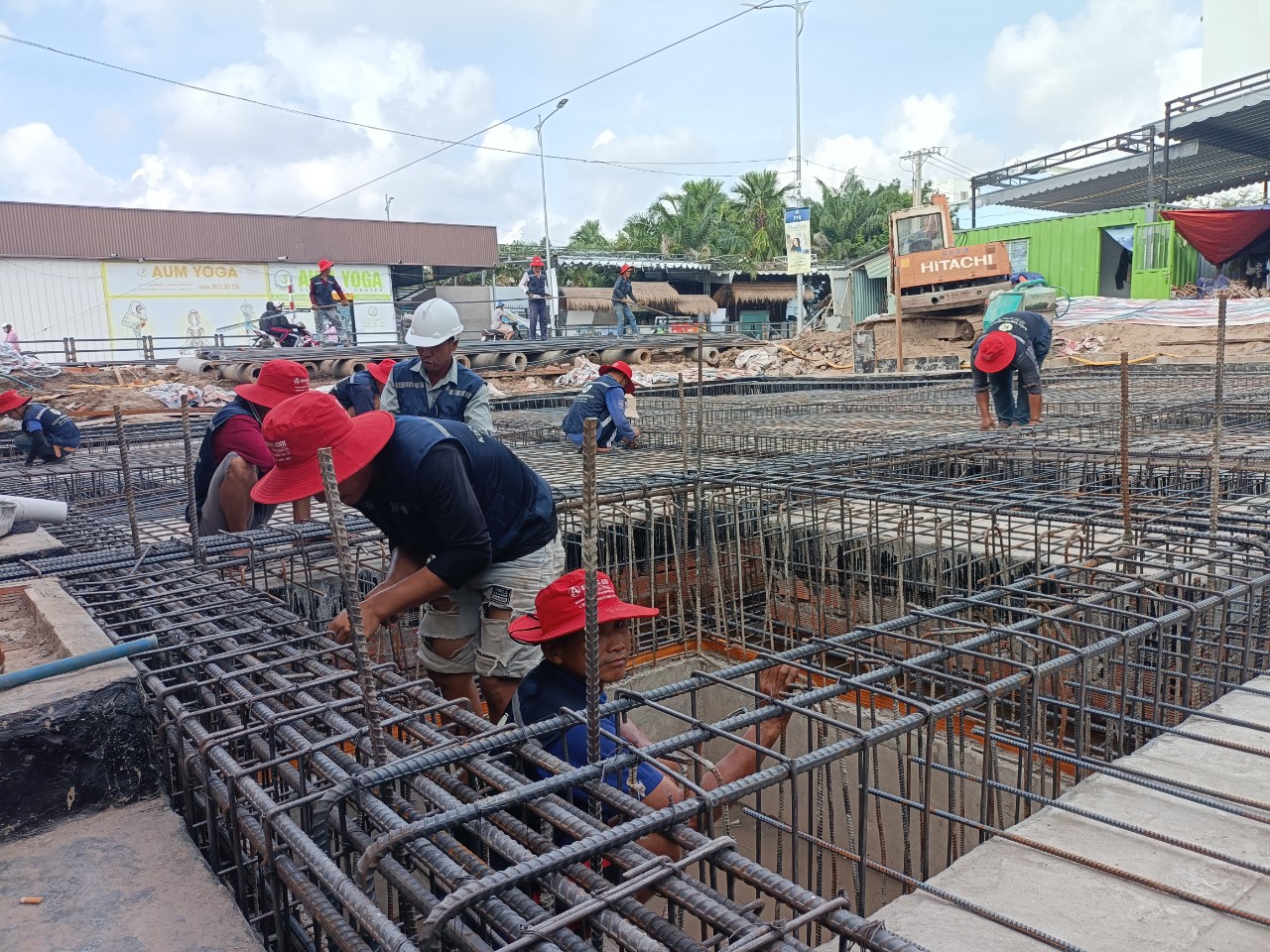

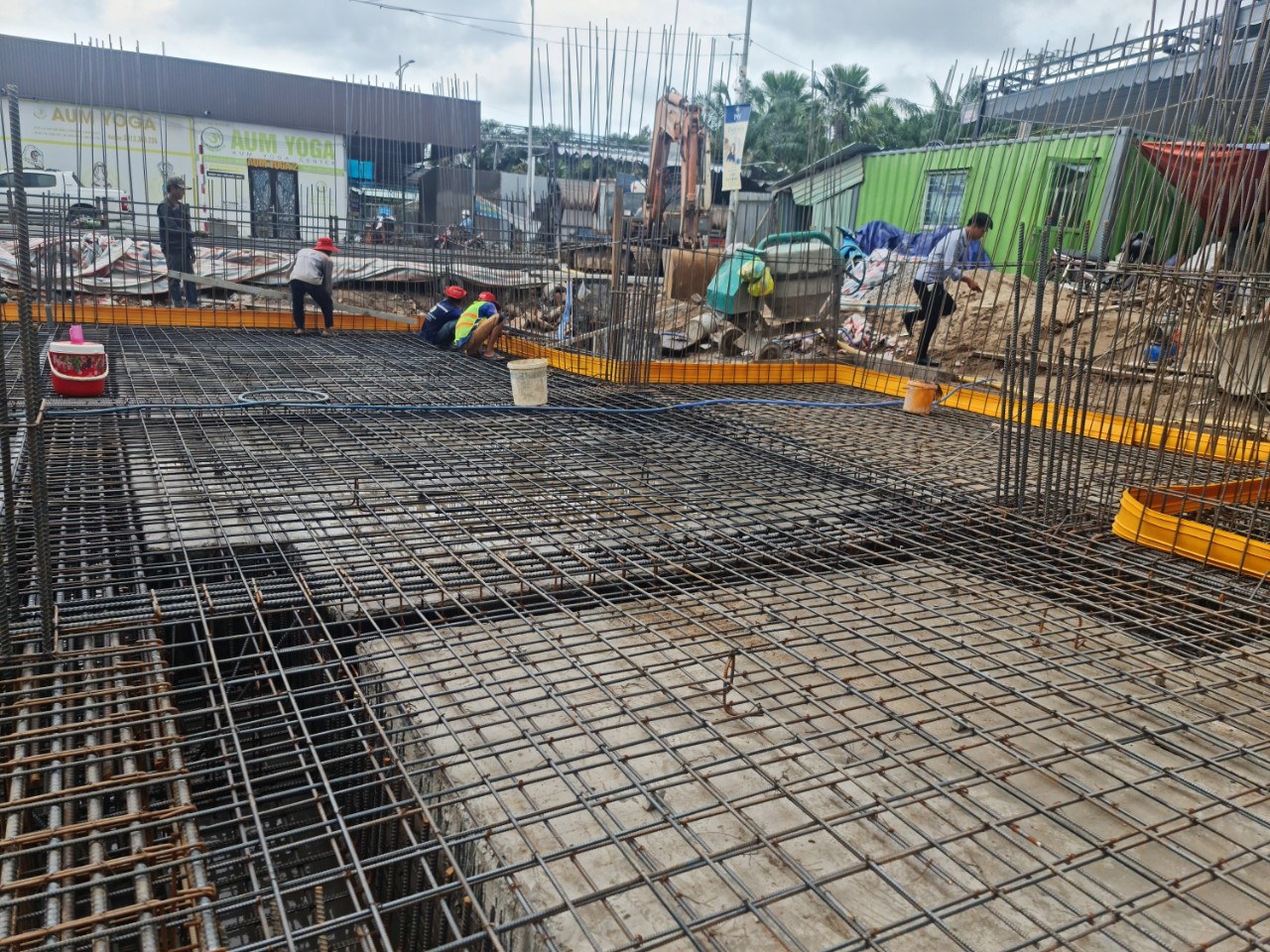

các cốt thép được gia công và lắp dựng theo đúng biện pháp thi công đã trình chủ đầu tư phê duyệt, nó cũng là cơ sở để giám sát thi công và nghiệm thu công trình

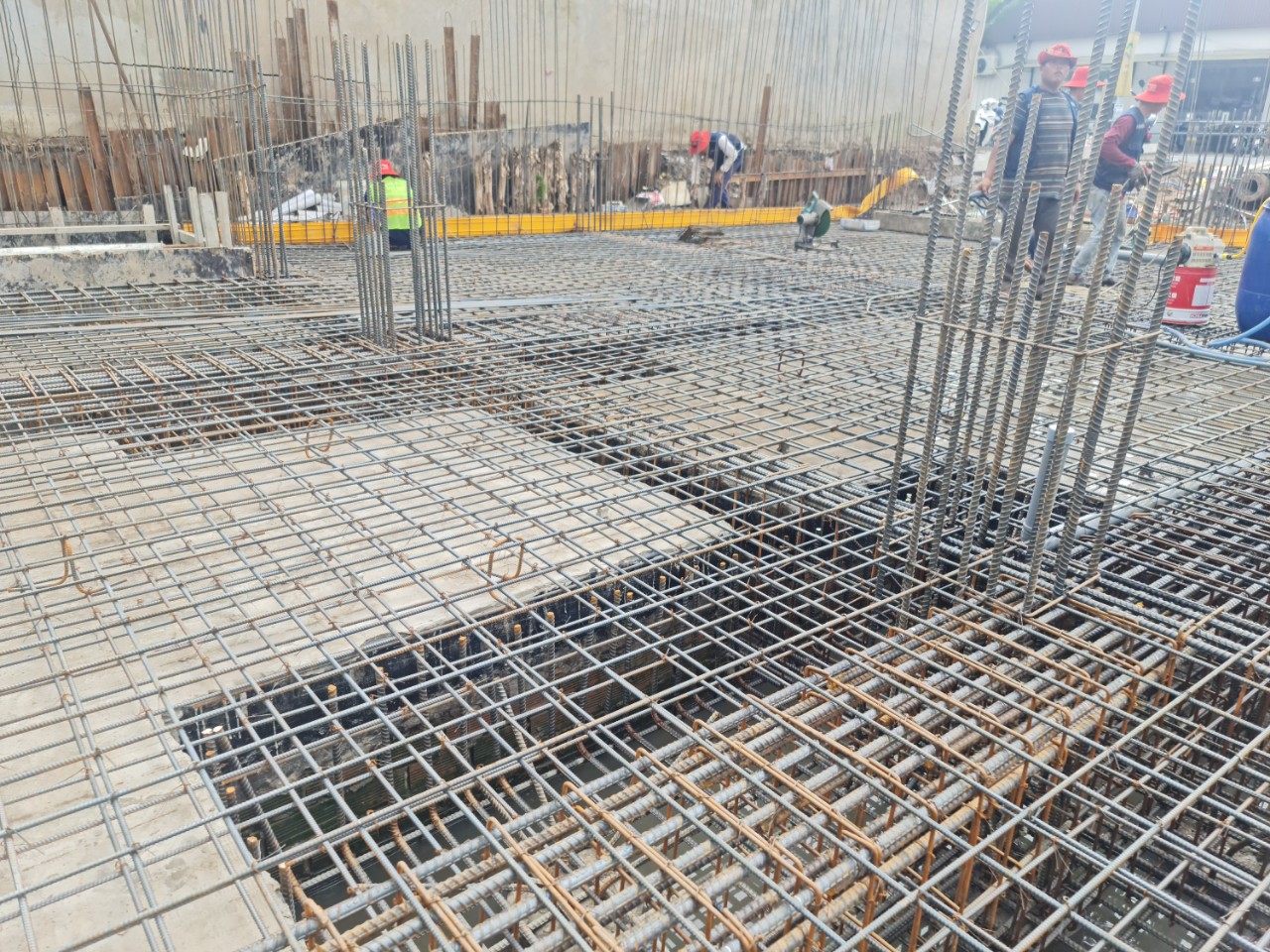

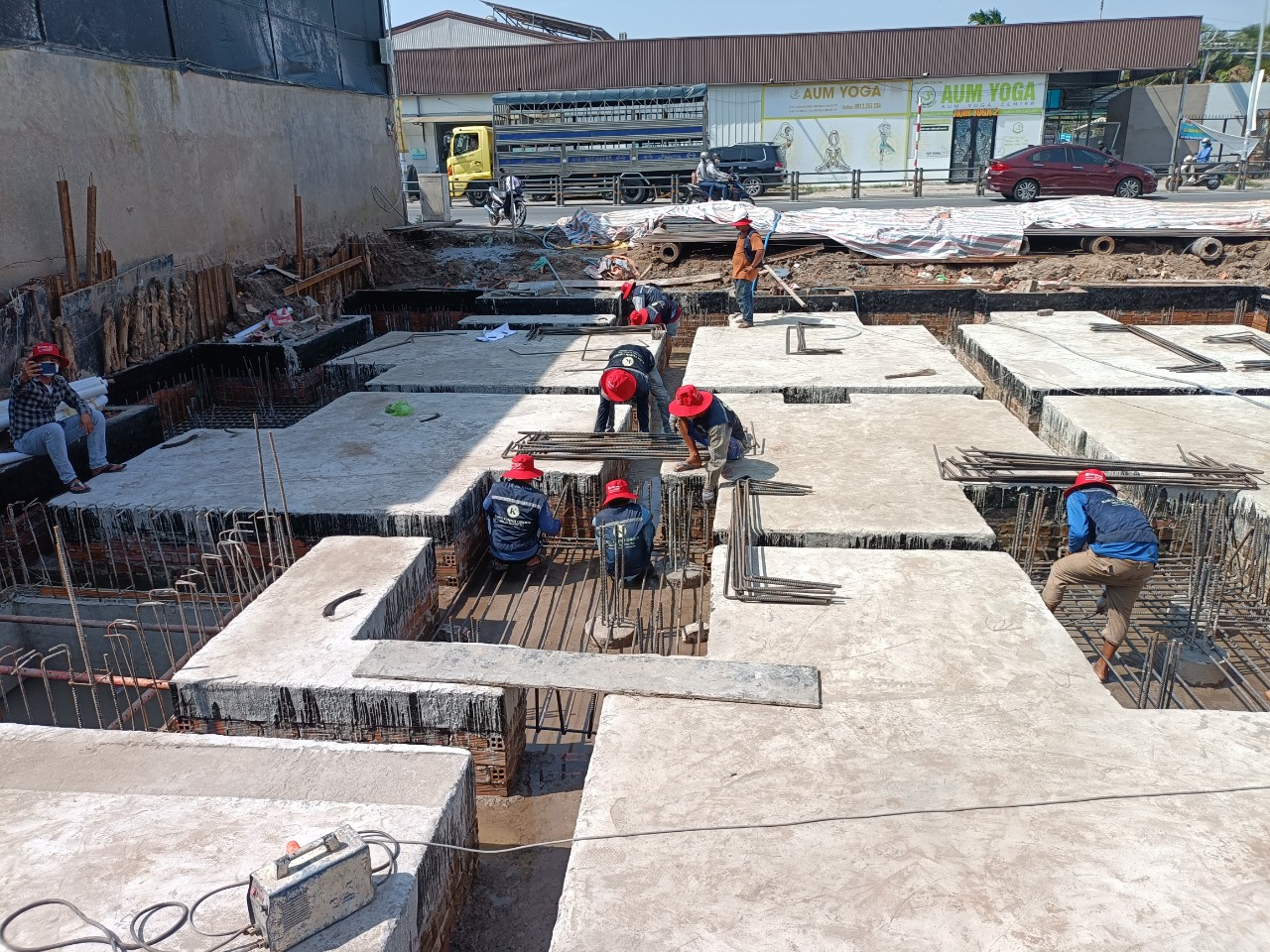

sau khi thi công xong thép dầm móng tiến hành kê kích khoảng cách lóp bê tông bảo vệ tiến hành mời nghiệm thu sắt dầm để chuyển giai đoạn gia công lắp dựng thép sàn đáy hầm

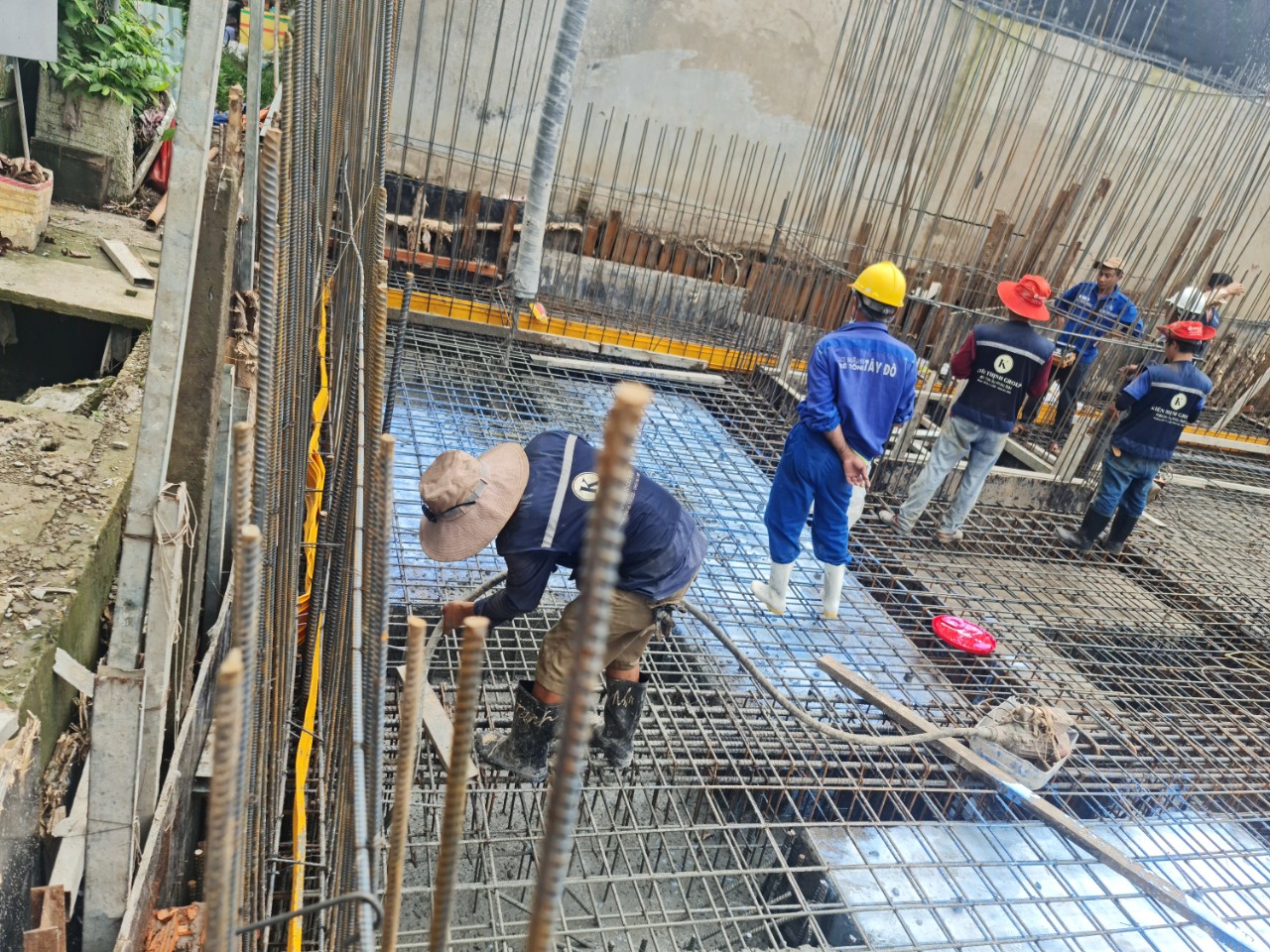

sau khi lắp dựng hoàn thiện thép sàn ta tiến hành kê kích theo đúng chỉ dẫn và tiến hành lắp đặt băng cản nước cho vị trí mạch ngừng thi công và chân cơ cho các vị trí
Tiến hành vệ sinh sạch xẽ và mời nghiệm thu toàn bộ công trình để chuyển sang giai đoạn đổ bê tông móng và sàn
lưu ý trước khi đổ bê tông cần tưới chất chống thấm tinh thể thẩm thấu, và phụ gia kết nối bê tông,
bê tông móng này cũng phải đặt có phụ gia chống thấm B6, B8, B10 tuỳ theo
quá trình đổ cần đầm kỹ tránh bị bọng, rỗng bên trong,
tiến hành xoa nền chống nứt và bảo dưỡng kỹ càng
kiểm tra độ xụt, mác bê tông, thời gian vận chuyển của bê tông tươi

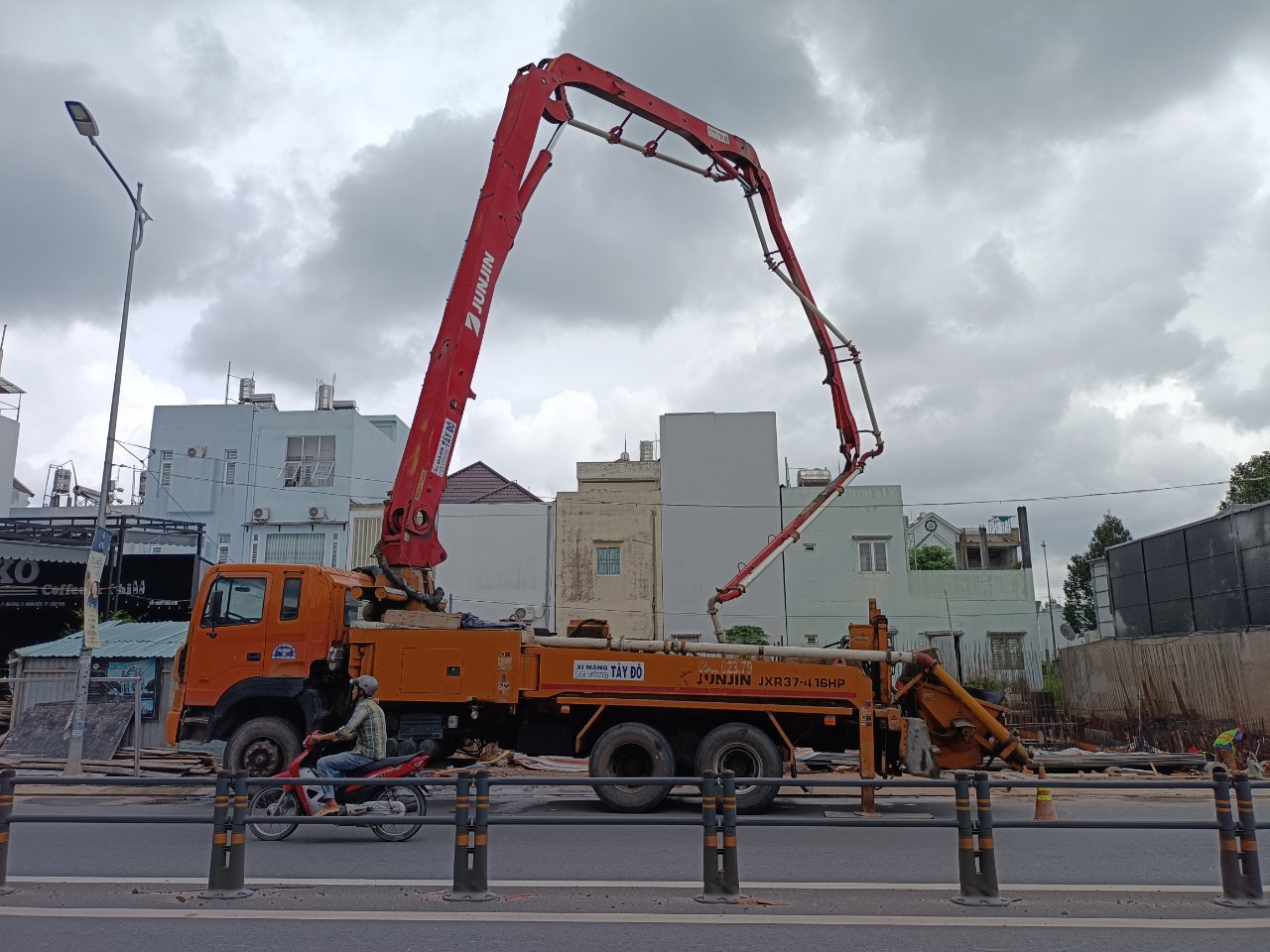

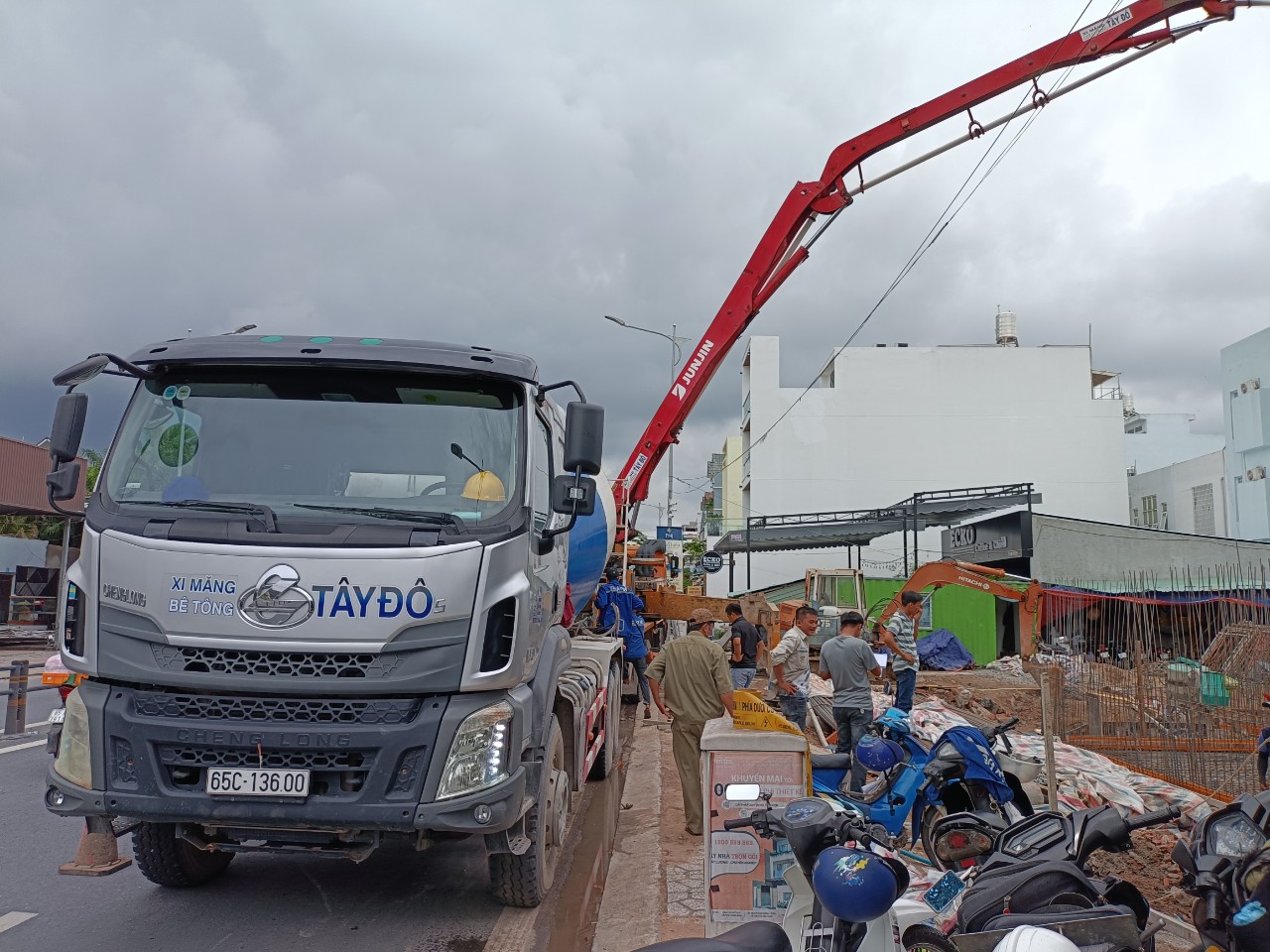

Chuẩn bị bơm bê tông
Lây mẫu và giám sát chặt chẽ quá trình đổ bê tông, móng nhà này hết 148m3 nên cũng khá nhiều
Xoa nền và bảo dưỡng bê tông rất quan trọng trong thi công
bài viết sau chùng tôi sẽ tiếp tục quá trình thi công vách tầng hầm ạ
